工具:工程线、手提电钻、电钻钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机。

配件:防水圈、保护垫、自攻钉、自攻木螺丝、不锈钢角钩、防水帽。

附料:树脂胶、树脂粉,(施工中出现钻孔钻错现象将两种材料拌合后添补)

陕西树脂瓦厂家

一、屋顶面要求

1、坡度合成树脂瓦适用于坡度为20~80度的坡屋面。

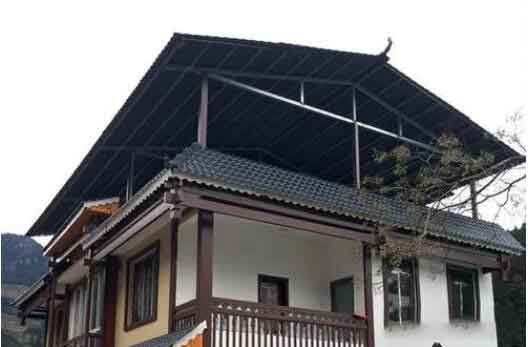

2、檩条常用檩条材料及尺寸(mm):木方60×40、方钢管60×40×3、C 型钢100×50×3。

金属檩条须用镀锌方管,焊接点刷防锈油一遍。木檩条须用防腐油或用沥青油浸刷。.上面檩条位置距屋脊线180mm,便于安装正脊瓦,.下面檩条位置距屋檐口50~70m m。竹节形主瓦檩条间距不得大于660mm,大弧型主瓦檩条间距不得大于750mm。

二、合成树脂瓦安装

1、安装次序

2、放线安装前应根据现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,..安装质量及达到美观效果。

3、安装主瓦两坡屋面主瓦安装时,一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧(CC1或DD1线)开始安装。..张瓦的安装.为重要,一定要..瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,位置摆正后,在.下端檩条和瓦的中心位置(波峰)处将瓦固定。为防止单向搭接造成的倾斜和不平整现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压..张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推。安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全。纵向安装要搭接瓦的一个节长。两坡屋面主瓦安装应两侧同步进行,以..正脊瓦安装的波峰吻合。主瓦安装选用直径6.3mm、长度75mm的自攻钉;正脊瓦、斜脊瓦安装根据固定位置的不同,选用直径6.3mm,长度110-150mm的自攻钉。固定瓦时先将防水圈置于保护垫下面的凹槽内,并将自攻钉穿过保护垫中心孔(弧面朝下),电钻要与瓦面垂直,紧固瓦时钉的松紧要适中,完毕后再安装防水帽。钢檩条采用自攻钉或不锈钢角钉,木檩条采用自攻螺丝。

在需固定的波峰上先钻大于自攻螺丝直径2mm的孔,每隔一个波峰固定一套配件。四坡屋面安装时先安主瓦(方法同两坡屋)。主瓦安装完毕后再安装两侧三角形屋面,由中心线CC3、DD3为基准两边均分安装,再沿斜线切割,以便于斜脊瓦的安装。

4、安装正脊瓦正脊瓦安装在屋脊CD线上,安装时要从主瓦区一侧开始,..张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接一个波形。

5、安装斜脊瓦斜脊瓦安装在多坡屋面三角形斜边上,安装时要上下对齐固定在主瓦檩条上,两节斜脊瓦之间搭接30mm,.后安装脊瓦末端。

6、安装三通瓦三通脊瓦安装在三面相交顶点,正、斜脊瓦安装完毕后安装三通脊瓦,安装三通脊瓦时一边搭接在正脊瓦下方,另两边搭接在斜脊瓦上方。

7、安装封檐封檐应与主瓦.下一节同时安装,用主瓦末端自攻钉双层固定在檩条上。如主瓦檐头距离檩条过长,封檐长度不够时,用螺栓单独固定。
